호치민 1군과 사이공강을 마주하는 투티엠 2A구역 랜드마크 친환경 복합 스마트 시티.
2026년 10월 23일 상업 복합 블록 공식 착공 확정 및 시행 지분(롯데 65% : 팟닷 35%) 확보.

📍 위치: 투티엠 기능구역 2A
📐 부지: 약 7.54ha (6개 필지)
🏗️ 상업 착공: 2026.10.23 예정
⏳ 주거 분양: 공식 미발표
분양 일정 알림 신청 ↓
⚠️ 계획 조감도 · 실제 설계 및 시설은 인허가에 따라 변경될 수 있습니다.
Project Overview

프로젝트 핵심 제원

공식 공시 자료 기반으로 검증된 핵심 데이터입니다.

사업 위치
호치민시 투티엠 기능구역 2A
1군 중심가 맞은편 사이공강변 수변 입지
부지 규모
약 75,400㎡ (약 7.54ha)
총 6개 연접 필지 (2-1부터 2-6까지)
시행사 지분 구조
롯데 65% : 팟닷 35%
Lotte Properties HCMC Co., Ltd.
상업 블록(2-1, 2-3) 착공
2026년 10월 23일 (공식 발표)
연면적 약 171,580㎡ / 팟닷 주도 개발
주거 레지던스 분양
공식 일정 미발표
인허가 완료 후 정식 분양 공고 예정
상업 블록 완공 목표
2029년 10월 23일
착공일로부터 36개월 공정 계획
Visual Gallery

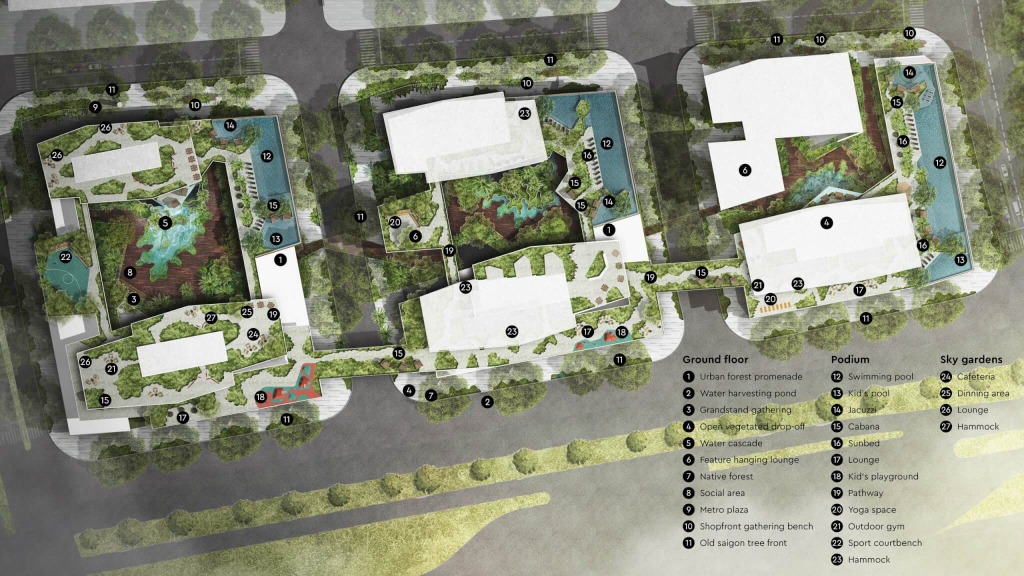

조감도 및 단지 계획

롯데 에코 스마트 시티의 주요 조감도와 마스터플랜입니다.

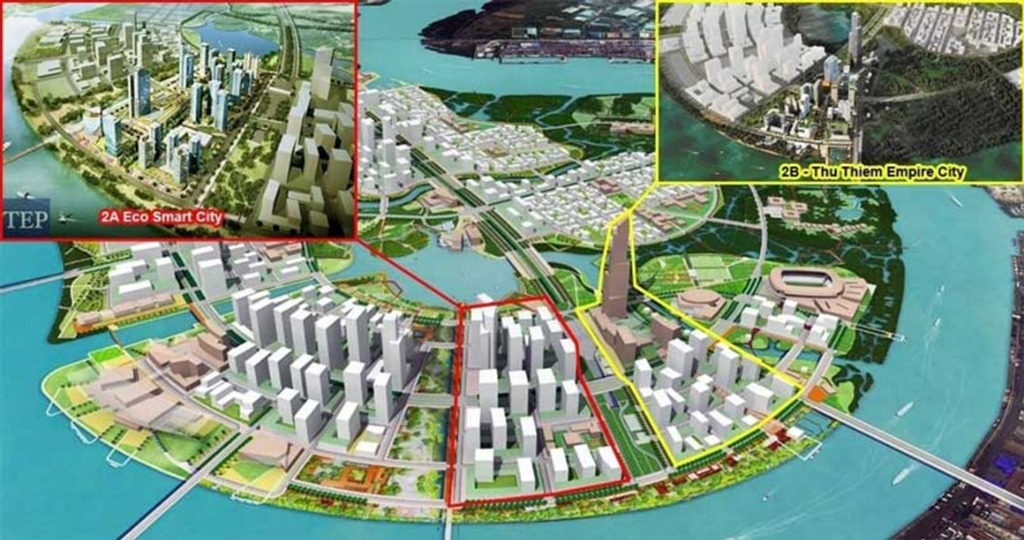

기능구역 2A: 6개 필지(2-1 ~ 2-6) 세부 구성

필지 2-1 2026.10 착공
상업·오피스 복합 블록 (쇼핑몰, 프라임 오피스)
필지 2-3 2026.10 착공
상업·호텔 복합 블록 (5성급 호텔, 리테일 시설)
필지 2-2 일정 미발표
주거 레지던스 (롯데-팟닷 공동 개발)
필지 2-4 일정 미발표
주거 레지던스 (동별 평면 및 분양가 공식 승인 대기)
필지 2-6 일정 미발표
주거 레지던스 (수변 조망 주거 타워)
필지 2-5 용도 미단정
복합 용도 블록 (인허가 확정 후 공시)
Project Progress

핵심 진행 현황

공식 발표된 마일스톤과 추진 일정입니다.

2026.06

롯데 - Phát Đạt 투자협력계약 체결

시행법인 Lotte Properties HCMC 지분 인수 및 필지별 개발 분담 확정

2026.07

토지사용료 17조 5,690억 동 완납 공식 발표

2A구역 전체 토지 금융 의무를 완납하여 핵심 인허가 장벽 해소

2026.08

Phát Đạt, 지분 35% 대금 7조 6,660억 동 납부 완료

시행 지분 35%에 해당하는 대금 전액을 납부하여 파이낸싱 안정화

2026.10.23

2-1 & 2-3 상업 복합 블록 공식 착공 예정

연면적 약 171,580㎡ 상업·업무 복합단지 기공식 진행 (36개월 공기, 2029년 10월 완공 목표)

향후 예정

주거 레지던스 분양 일정 및 외국인 쿼터 공고

주택건설사업 적격 승인 통지 후 공식 분양가 및 청약 일정이 공시됩니다.

롯데 에코 스마트 시티 공식 분양 및 착공 알림 신청

현재 시장에 떠도는 m²당 예상 분양가(USD 8,000~12,000선 등)는 시장 추정치일 뿐이며 확정 분양가가 아닙니다.
알림 신청을 해 두시면 공식 인허가, 분양 일정 및 외국인 쿼터가 공시되는 즉시 안내해 드립니다.

✓
상담 문의가 성공적으로 접수되었습니다.

담당 컨설턴트가 확인 후 빠른 시일 내에 연락드리겠습니다.
